Un contundente informe emitido recientemente por la Contraloría General de la República impuso un plazo de 60 días hábiles a la Junta Nacional de Jardines Infantiles (JUNJI) para finalizar las obras de siete jardines infantiles en la Región de O’Higgins. Esta medida responde a una denuncia presentada en marzo del año pasado por la diputada Natalia Romero, quien ha estado denunciando graves retrasos en la construcción y entrega de estos recintos educativos que debían estar concluidos entre 2021 y 2022.
JUNJI NO HABRÍA CUMPLIDO
El informe de la Contraloría revela que la dirección regional de la JUNJI ha fallado en adoptar las medidas necesarias para concluir las obras de los jardines Los Torunos (Graneros), Arturo Pérez Canto (Las Cabras), Villa Santa María (Machalí), Parral de Purén (Coltauco), Peuco (Mostazal), Baquedano (Rancagua) y Miraflores (Chimbarongo). Según el informe, estos proyectos han enfrentado demoras que van de 337 a 980 días desde la liquidación de sus contratos hasta el 31 de mayo de 2023, violando el principio de celeridad.
“La dirección regional de la JUNJI en siete jardines -que tienen asociados ocho contratos con término anticipado- no ha adoptado acciones para finalizar las obras, en un plazo que fluctúa entre los 337 a los 980 días desde su liquidación hasta el 31 de mayo de 2023, incumpliendo así con el principio de celeridad”, señala parte del informe del organismo contralor.
Producto de lo anterior, la diputada Romero manifestó que “el contundente informe que emitió Contraloría viene a confirmar todo lo que venimos advirtiendo hace ya dos años: que la JUNJI ha actuado con absoluta irregularidad en relación con la construcción de los jardines infantiles en la región, dejando a cientos de familias sin la posibilidad de disponer de un cupo para sus hijos”.
Además de fijar el plazo para la finalización de las obras de los siete recintos en un plazo de 60 días hábiles -lo que se cumpliría a mediados de agosto-, la Contraloría ordenó el inicio de un procedimiento disciplinario en la dirección regional de la JUNJI. Esto se debe a que la entidad no cumplió con los deberes de simplificación, rapidez y celeridad al tomarse entre cuatro y once meses en finalizar anticipadamente los contratos después de que las empresas constructoras abandonaran las obras. El informe también señaló deficiencias en la recepción de obras, términos anticipados de contratos y el cumplimiento de los plazos administrativos. En el caso específico del jardín infantil Villa Santa María en Machalí, se encontraron deterioros en las obras y materiales, además de trabajos inconclusos.
En respuesta a estas revelaciones, la diputada Romero enfatizó la importancia de aprobar y constituir la comisión investigadora que está impulsando en la Cámara Baja “Llevamos dos años luchando para que se terminen todos los jardines que fueron prometidos en nuestra región, donde algunos incluso llevan cerca de un 90% de avance, pero no se han podido concluir. Son cientos de familias las que están esperando por una solución definitiva, por lo que ahora esperamos que este contundente informe que acaba de emitir la Contraloría sea la base para terminar de una vez por todas la anhelada construcción de estos recintos”, reiteró la parlamentaria.

PARTE DE LA HISTORIA SIN FIN
Recordemos que la construcción de Jardines Infantiles bajo el alero JUNJI en la región, llevan años de espera de que iniciaron sus obras que aún se encuentran paralizadas.
Desde el año 2014 se planteó en O’Higgins un Programa de Aumento de Cobertura de JUNJI que desde esa fecha ha mostrado una serie de traspiés que han afectado en la entrega de salas cunas y jardines infantiles en varias comunas de la región.
Estas futuras entidades educacionales forman parte del Programa de Ampliación de Cobertura de JUNJI del periodo que comprende los años 2014 a 2019, los que entregarían 528 cupos a niños de nuestra región una vez que entraran en funcionamiento que aún no se concreta.
El año 2017 inició sus obras el Jardín InfantilSanta María de Machalí, el Jardín Infantil de Villa Los Torunos en Graneros, el Jardín Infantil Parral de Purén de Coltauco, el Jardín Infantil Miraflores de Chimbarongo y el Jardín Infantil San José de Codegua, el Jardín Infantil Lomas deSan Isidro de Peralillo, mientras que un año antes había comenzado sus obras el Jardín Infantil Arturo Pérez Canto de Las Cabras.

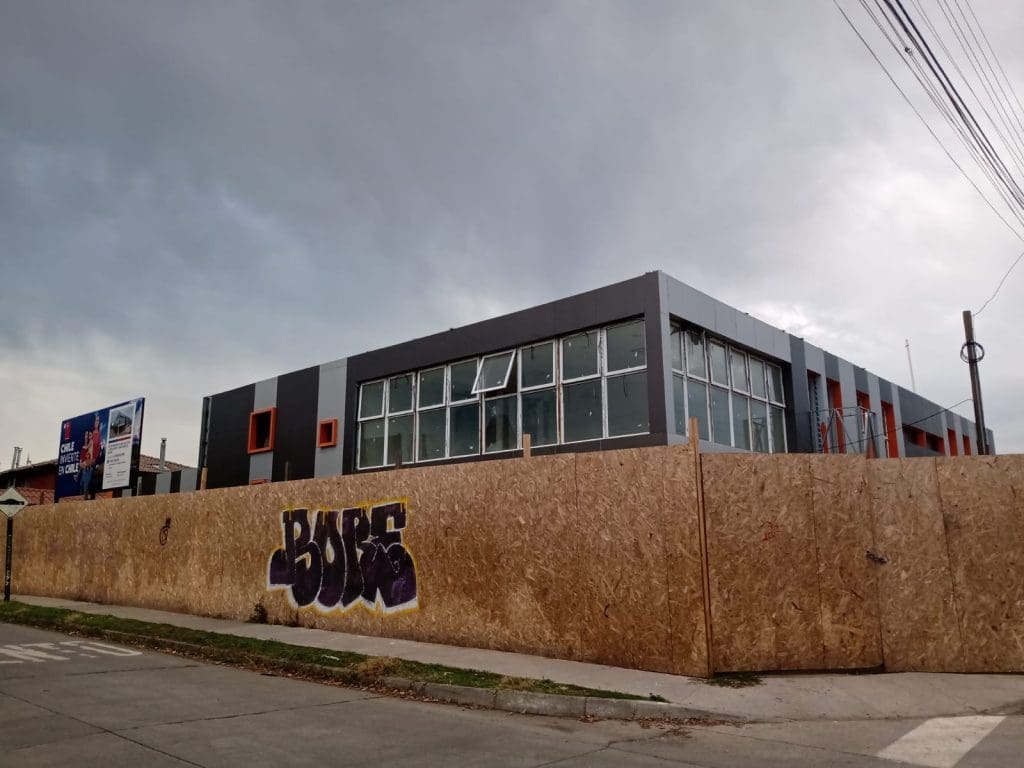

Estos establecimientos educacionales que han esperado años para ver sus puertas abiertas, ya que se encuentran con sus obras paralizadas al estar con Término Anticipado de Contrato (TAC) luego de incumplimientos por parte de las empresas constructoras.

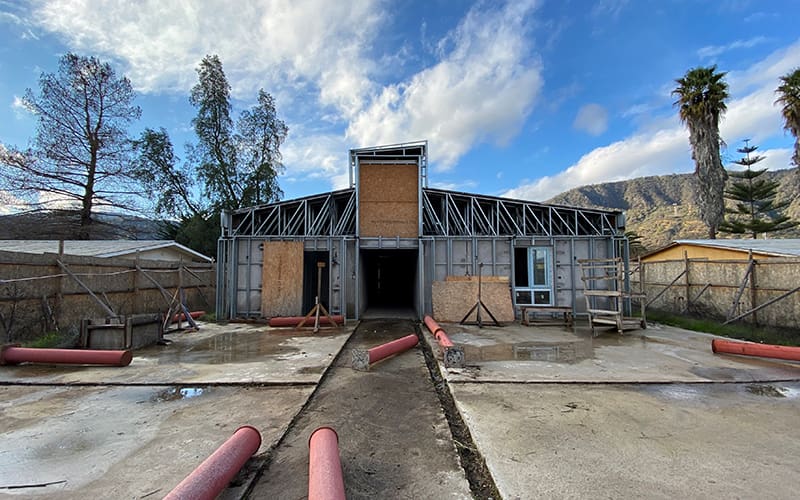

En lo que se refiere al Jardín Santa María (Machalí) tiene un 80,48% de avance, Villa Los Torunos (Graneros) tiene 99,19% de avance, Lomas de San Isidro (Peralillo) cuenta con un 99,91%, el Jardín Infantil San José (Codegua) presenta un 99,50% de avance, Jardín Parral de Purén (Coltauco) tiene un 99,94% de avance en su construcción, Miraflores (Chimbarongo) 94,52% y el Jardín Infantil Arturo Pérez Canto (Las Cabras) 67,83%.
Desde la sala de redacción de El Rancagüino consultamos a JUNJI por el estado de avance de los jardines infantiles de Peuco (Mostazal), Baquedano (Rancagua) y por el dictamen de Contaloría; sin embargo, hasta el cierre de esta edición no tuvimos respuesta.
